PREVISIONS
Prévision sans avance sur marché et sans retenue de garantie |

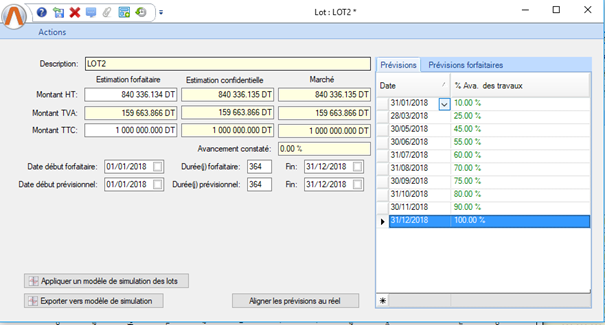

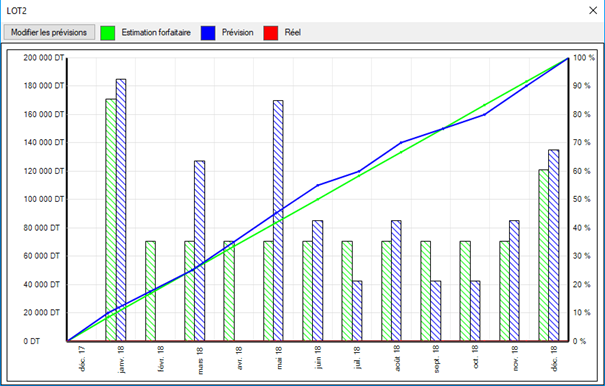

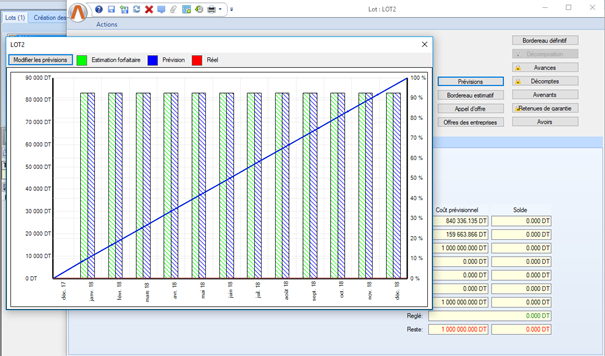

Série en vert Correspond les prévisions du montant forfaitaire et l’avancement forfaitaire Série en bleu Correspond les prévisions confidentielles et l’avancement confidentielle Courbe en vert Correspond au courbe d'avancement on se basant sur le montant forfaitaire Courbe en bleu Correspond au courbe d'avancement on se basant sur le montant confidentiel
|
On peut modifier les prévisions forfaitaire et / ou confidentielles en cliquant sur le bouton « Modifier les prévisions » Le résultat obtenu sera comme suit : Le système change l’allure de la courbe d’avancement en fonction des pourcentages saisi (Pareil pour les séries des montants) |
Prévision pour le lot de gestionnaire de compte prorata |
Si le lot en question est paramétré "Gestionnaire de compte prorata", le système affiche deux montants de prévision de remboursement de compte prorata - 1er remboursement: Affiché au milieu du projet, avec un montant qui correspond à la moitié des montants de retenues de compte prorata (de tous les lots de projet en question). - 2éme remboursement: Affiché à la fin du marché, avec un montant qui correspond à la moitié des montants de retenues de compte prorata (de tous les lots de projet en question). |

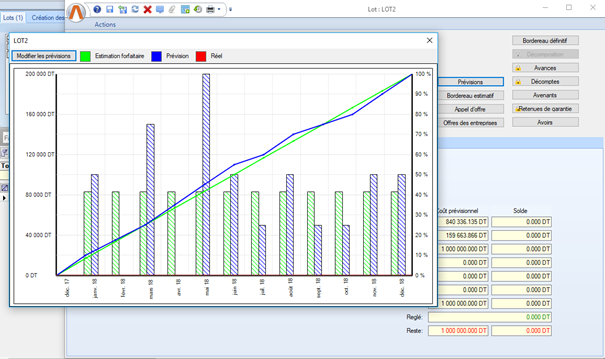

Prévision avec avance sur marché et sans retenue de garantie |

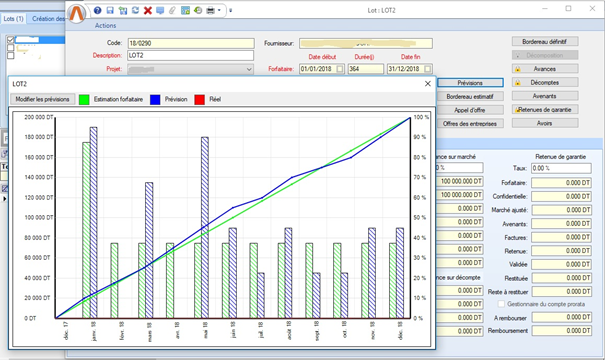

Le système affiche l’avance dans la date début prévisionnelle comme elle indique la figure ci-dessous Remarque : Si le champ « Date signature du marché » est renseigné, le système affiche le montant d’avance dans ce date. |
Prévision avec avance sur marché et avec retenue de garantie |

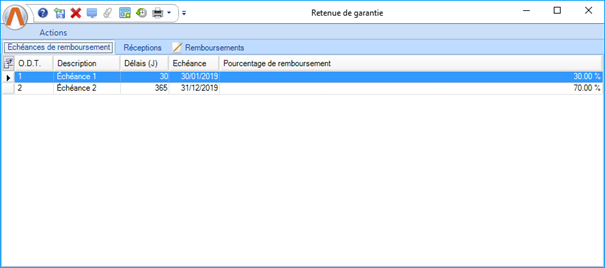

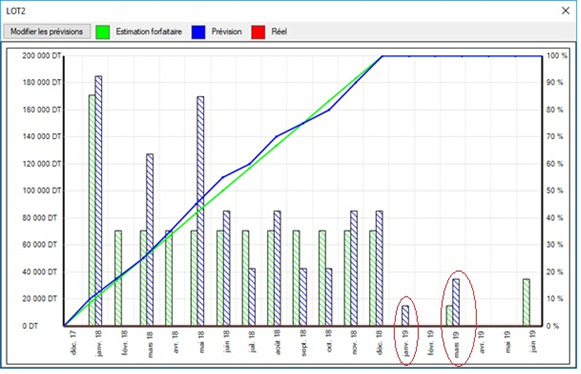

Si on n’a pas un échéancier de remboursement de retenue de garantie le système affiche le montant de remboursement dans la date fin du lot + Durée de garantie en (mois) comme elle indique la figure ci-dessous Si on a un échéancier de remboursement de retenue de garantie comme suit : Le système affiche les montants de remboursement de retenue de garantie dans les dates échéances en fonctions des pourcentages mentionnés Remarque: Si on saisie une durée de paiement (Sur(j)) |
Prévision avec décomptes |

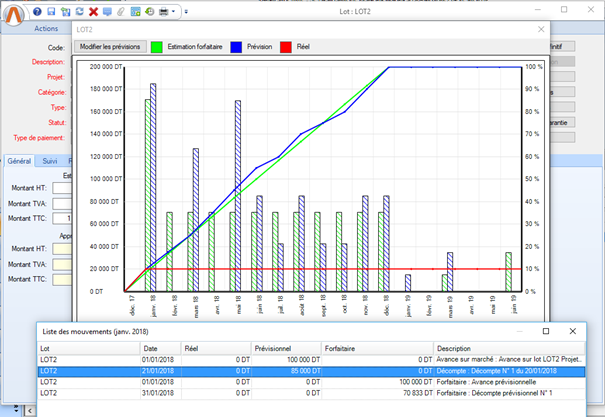

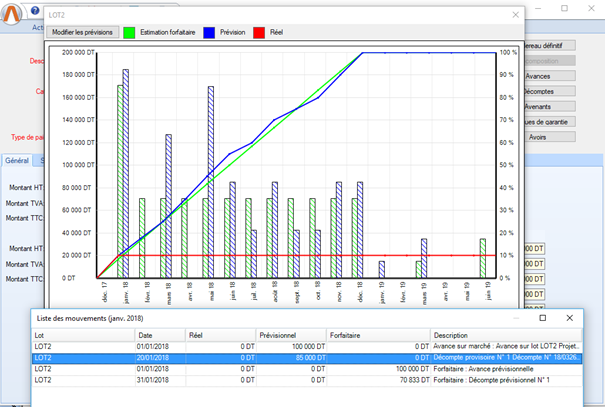

Lorsqu’on ajoute un décompte le système :

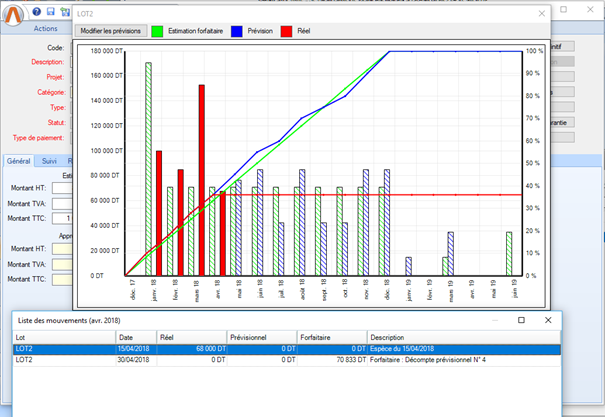

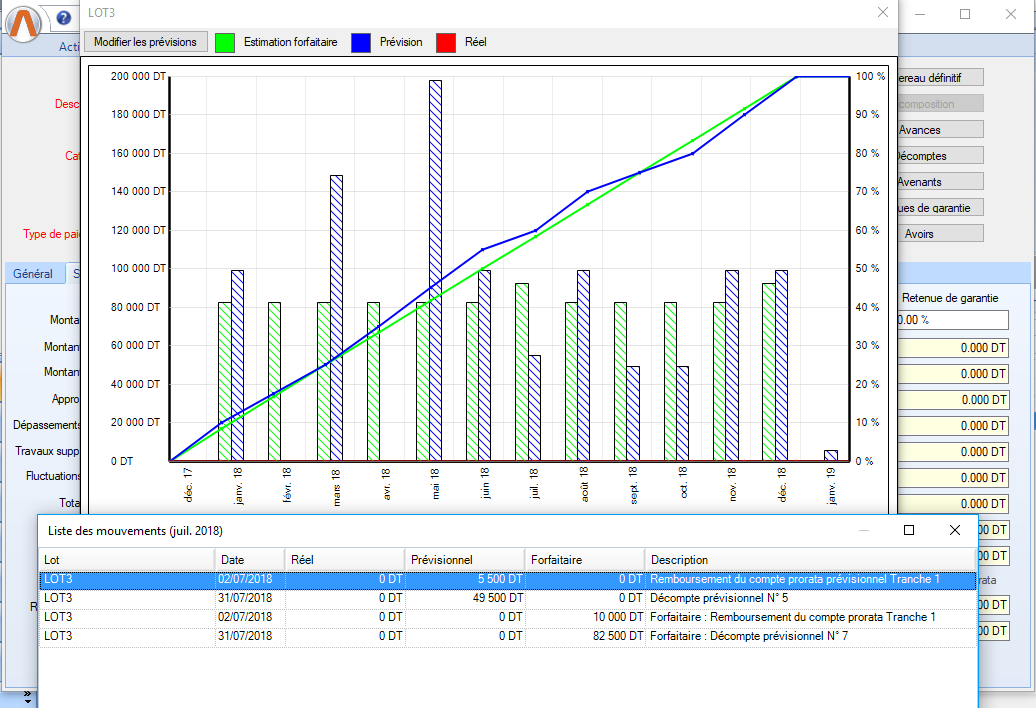

Dans la liste des mouvements (lorsqu’on fait un double clic sur la série en bleu) le système:
Remarque : Lorsqu’on génère une facture dans la liste de mouvements le système :
Lorsqu’on effectue des règlements des factures de décompte:
|
